Badhus i Svedala

Kontakt

Det kommer att byggas ett nytt badhus i Svedala. Här kan du följa projektet och läsa om vad som händer just nu, hur badhuset planeras och vad som väntar framåt. Om allt går enligt plan kan badhuset öppna för sina första besökare under 2030.

Arbete med detaljplanen pågår för tillfället samtidigt som förberedelserna inför själva byggnationen fortsätter. Målet är att skapa en plats för simundervisning och motion, med fokus på att främja medborgarnas hälsa och välmående.

Varför ett badhus?

Ett badhus i Svedala kommun skulle för våra skolelever innebära en förstärkning av den obligatoriska idrottsundervisningen, där simning och vattenvana kan bedrivas under hela läsåret.

Det ger också förutsättningar för föreningar att etablera sig och skulle kunna fungera som en mötesplats för motion, lek och avkoppling för alla åldrar.

Förslag och placering

Ett badhus i Svedala har länge varit en efterfrågad satsning. År 2018 togs förslag till ett badhus fram. Sedan dess har undersökningar gjorts om hur det kan genomföras. Under 2025 gjordes bland annat geotekniska undersökningar samt trafik- och parkeringsutredningar.

Förslaget är att placera badhuset intill friluftsbadet och sporthallen i Svedala, nära Naverlönnskolan. Platsen har valts utifrån de utredningar som har gjorts och bedöms vara mest lämplig.

När badhuset byggs kommer de nuvarande omklädningsrummen till friluftsbadet att rivas. De ersätts med nya som ska finnas i badhuset och kunna användas för både inne- och utebad. Den gamla tekniken till de nuvarande utomhuspoolerna kommer också att bytas ut och samlas i samma teknikrum som övriga installationer till badhuset.

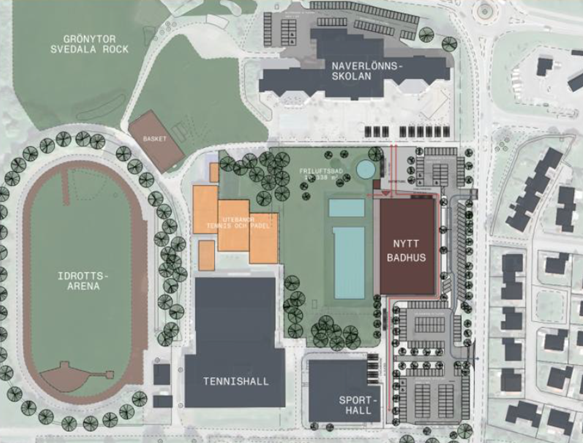

Badhuset illustration.png

Illustration över hur badhusområdet kan se ut. Observera att bilden är ett förslag på placering som kan ändras.

Badhusets innehåll

Förslaget för badhuset omfattar en anläggning på cirka 4 900 kvadratmeter. Den föreslås innehålla:

  • 25-metersbassäng i marknivå
  • multibassäng
  • barnbassäng
  • relaxavdelning
  • moderna omklädningsrum
  • kiosk
  • på en övre våning kan det finnas lokaler för föreningsliv, konferenser och personalutrymmen

Materialen för byggnaden väljs ut för att vara hållbara, enkla att sköta om och passa in i omgivningen.

När badhuset byggs ökar antalet parkeringsplatser i området. I dag finns 186 bilplatser, i förslaget blir det cirka 260. Dessutom planeras över 500 cykelplatser för att underlätta hållbart resande.

Det här händer just nu

Det pågår flera delar av badhusprojektet samtidigt. Även om byggnationen ännu inte har startat är det mycket som behöver förberedas innan arbetet kan börja.

Detaljplanen utreds

För att badhuset ska kunna byggas på den planerade platsen behöver detaljplanen ändras. En detaljplan bestämmer bland annat vad marken får användas till och vad som får byggas där.

Just nu utreds platsens förutsättningar. Det handlar bland annat om frågor kring vatten, skyfall, trafik och buller. Under första kvartalet 2027 planeras förslaget till ny detaljplan att gå ut på samråd. Då får myndigheter, berörda och allmänheten möjlighet att ta del av förslaget och lämna synpunkter.

Efter samrådet bearbetas förslaget och går vidare till granskning innan detaljplanen kan tas upp för beslut i kommunfullmäktige.

Förberedelser inför byggnationen

Parallellt med detaljplanearbetet pågår förberedelser för själva badhuset. Svedala Exploaterings AB (Svedab) ansvarar för byggnationen och har anlitat Sweco som stöd i arbetet med att detaljprojektera badhuset.

Projektet genomförs i samverkan med den entreprenör som ska bygga badhuset. Upphandlingen av entreprenör har påbörjats och ambitionen är att den första fasen ska starta i början av 2027. Då ska bland annat underlaget för byggnationen tas fram och kostnaden för projektets olika delar bli tydligare.

Även arbeten i området runt det framtida badhuset förbereds. Nya parkeringsplatser vid Naverlönnskolan planeras vara klara till sommaren 2027.

Tidslinje

Arbetet med badhuset sker i flera steg. Tidsplanen är preliminär och kan komma att ändras beroende på hur arbetet fortskrider.

  • 2030: Badhuset kan öppna för sina första besökare. Ett nytt entrétorg planeras vara klart under första halvan av året.
  • 2029: Arbeten med ny infrastruktur, bussplatser och parkering genomförs.
  • 2028: Badhusbygget kan börja om detaljplanen har vunnit laga kraft.
  • Våren 2028: Detaljplanen kan vinna laga kraft, vilket innebär att den börjar gälla.
  • Sommaren 2027: Nya parkeringsplatser vid Naverlönnskolan planeras vara klara.
  • Första kvartalet 2027: Samråd om förslaget till ny detaljplan.
  • Början av 2027: Den första fasen i samverkan med entreprenören planeras starta.
  • 2026: Detaljplanearbetet pågår och upphandling av entreprenör har påbörjats.
  • 11 februari 2026: Kommunfullmäktige beslutar att gå vidare med projektet efter att återremissen har besvarats.
  • 3 december 2025: Kommunfullmäktige beslutar om en minoritetsåterremiss i ärendet.
  • November 2025: Ärendet om badhuset behandlas i kommunstyrelsen.
  • Oktober 2024: Kommunfullmäktige godkänner vidare utredning och ger Svedab i uppdrag att börja projekteringen av badhuset.
  • December 2021: Kommunstyrelsen beslutar att starta en förstudie om placeringen nära friluftsbadet och sporthallen.
  • 2018: Utredning genomförs med förslag om nytt badhus.

Själva byggnationen av badhuset beräknas ta cirka två till två och ett halvt år. Tidsplanen förutsätter att detaljplanen kan vinna laga kraft enligt plan.

Pressmeddelanden och nyheter om badhuset

För mer information om badhusprojektet, se våra senaste pressmeddelanden och nyheter:

2026-02-11: Kommunfullmäktige går vidare med ett badhus i Svedala

2025-12-04: Beslut om minoritetsåterremiss i ärendet om ett badhus i Svedala

2024-10-24: Nytt steg mot ett badhus i Svedala

2024-06-19: Flera satsningar i Svedala kommuns budget för 2025

2021-12-14: Beslut om badhus och småskolan i kommunstyrelsen

Frågor och svar

Är det beslutat att bygga badhuset?
Ja, kommunfullmäktige beslutade den 11 februari 2026 att gå vidare med projektet. Svedala Exploaterings AB (Svedab) har fått i uppdrag att påbörja byggprocessen av det nya badhuset enligt programhandling och beslutsunderlag. Arbetet med detaljplan, infrastruktur och förberedelser inför byggnationen pågår.

Var ska badhuset ligga?
Förslaget är att bygga det vid friluftsbadet i Svedala, nära sporthallen och Naverlönnskolan. Själva badhuset kommer placeras där parkeringen och omklädningsrummen för friluftsbadet är nu.

Vad kommer badhuset att innehålla?
Förslaget omfattar en 25-metersbassäng, multibassäng, relaxavdelning, moderna omklädningsrum och kiosk. På en övre våning kan det även finnas lokaler för föreningar och konferenser.

Vad kommer det att kosta?
Det finns ännu ingen färdig kostnad för hela badhusprojektet. Under den första fasen av arbetet tillsammans med entreprenören ska underlaget för byggnationen tas fram och kostnaden för projektets olika delar bli tydligare.

När kan badhuset stå klart?
Om allt går enligt plan kan badhuset öppna för sina första besökare under 2030. För att byggnationen ska kunna börja behöver detaljplanen först vinna laga kraft. Den beräknas kunna göra det våren 2028. Själva byggnationen beräknas ta cirka två till två och ett halvt år. Om detaljplanearbetet tar längre tid än beräknat kan även byggstarten och öppningen försenas.

Vad händer med friluftsbadet under byggtiden?
När badhuset ska byggas kommer friluftsbadet att behöva vara stängt under en period. De nuvarande omklädningsrummen ska rivas och tekniken till utomhuspoolerna ska bytas ut. Under den tiden går det inte att pumpa och rena vattnet. Vi kommer att arbeta för att påverkan ska bli så liten som möjligt och hitta lösningar så att simundervisningen ändå kan genomföras.

Kommer Svedala kommun driva badhuset?
Det är inte beslutat än om driften ska ske i kommunens egen regi eller av en extern aktör.

Varför görs inte bassängen större så den uppfyller tävlingsstandard enligt Svenska Simförbundet?
En utökning av byggnationen, så att anläggningen även uppfyller tävlingsstandard enligt Svenska Simförbundets regler, skulle få betydande konsekvenser för både byggnads- och driftskostnaderna, både under byggfasen och i den löpande driften. Därför har beslut tagits att inte gå vidare med att göra en bassäng i fullstorlek.

Publicerad 2022-04-25 kl 09:56
Sidansvarig: Julia Billinger
Uppdaterad 2026-11-04 kl 15:21
